东莞500千伏变电站主变扩容深度解析:从750到1000兆伏安的技术跨越

2024年11月,东莞供电局正式启动500千伏东莞变电站3号主变升级改造工程。2025年4月8日,项目顺利投产。这个时间节点值得记录:历时近两年的1号、2号、3号主变升级改造工程宣告全面完成,每台主变容量从750兆伏安跃升至1000兆伏安。数字背后,是东莞电网供电能力的质变。东莞500千伏变电站主变扩容深度解析:从750到1000兆伏安的技术跨越 新闻

技术方案:复杂环境下的精准施工

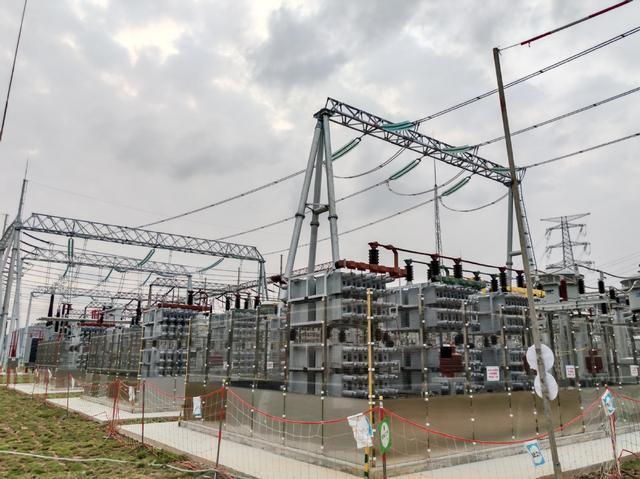

主变改造任务涵盖主变基础、油池、防火墙及构架的拆除与新建,需同步更换220千伏配电装置,并新增消防水池、事故油池等配套设施。与新建工程不同,该项目在已运行26年的变电站内开展,周围均为带电区域。这意味着施工空间受限、安全风险高、停电窗口紧张。团队采用"多方联动+前置管控"模式,建立"日清日结"机制,对进场材料开箱验收、事故油池钢筋网等关键环节实施100%质量把关。针对交叉作业多、立体施工多的挑战,项目团队要求将落地脚手架安全网用冲孔钢片网代替,有效减少飘挂物跳闸风险。安全与质量的双重把控,是项目按期投产的基础。

协同机制:跨区域跨单位的统筹执行

项目立项时间紧急、停电窗口唯一且紧张、主变压器生产时间紧凑,这是摆在团队面前的三大难题。东莞供电局基建部门从施工方案审核、隐蔽工程验收到关键节点交底,逐环节建立管控清单。团队每日召开现场协调会,实时汇总问题并制定解决方案。针对220千伏高埗电厂接入系统工程,基建部门积极联动广州供电局、超高压输电公司广州局、高埗电厂等单位进行协调,成功克服跨区域、跨单位协同配合的困难。新建铁塔12基、导地线4.3公里、电缆1.4公里,拆除旧塔9基和导地线3.2公里,涉及多次跨越10千伏、220千伏带电线路施工。党员突击队带头开展项目攻坚,运用无人机巡查、机械化组塔架线等先进工艺,实现工程建设质量、安全、进度的全方位管控。

核心价值:区域供电能力的系统性提升

三台主变全部增容至1000兆伏安后,东莞500千伏变电站供电能力提升约33%。这意味着该区域可承载更多用电需求,有效解决变电站过载问题。对于正在推进的220千伏高埗电厂接入系统工程而言,容量升级为新建热电联产机组的电力送出提供了坚实支撑。广东省发改委保障电力供应重点项目配套线路工程顺利投产,优化了东莞电网网架结构,对能源供应保障和环境保护具有双重意义。东莞供电局基建部门的实践表明:在有限空间、有限窗口内完成大型主变升级改造,需要技术方案精确、协同机制高效、质量管控闭环。这套方法论可复制推广至其他城市的变电站改造场景。
